2026 年上半年,韩国最大石化基地丽水(Yeosu)进入大规模重组:首尔拿出 ₩2.1 万亿扶持行业整合,LG 化学与 GS Caltex 就丽水裂解装置(NCC)合资谈到最后阶段。利润被中东和中国新增产能挤压,韩国 EPC 与业主被迫重算固定设备的采购账——降本,但不许降合规。这正是具备 ASME U 钢印和 KGS 认证、又有成本竞争力的中国合格厂,重新进入韩国采购短名单的窗口。
作为给多家韩国 EPC 供货的设备配套厂,我们用一个真实项目说清这条供应链:GS 工程建设(GS E&C)的 MFC 混合进料裂解项目,一次交付的 8 台换热器集群。
GS E&C 的 8 台换热器集群

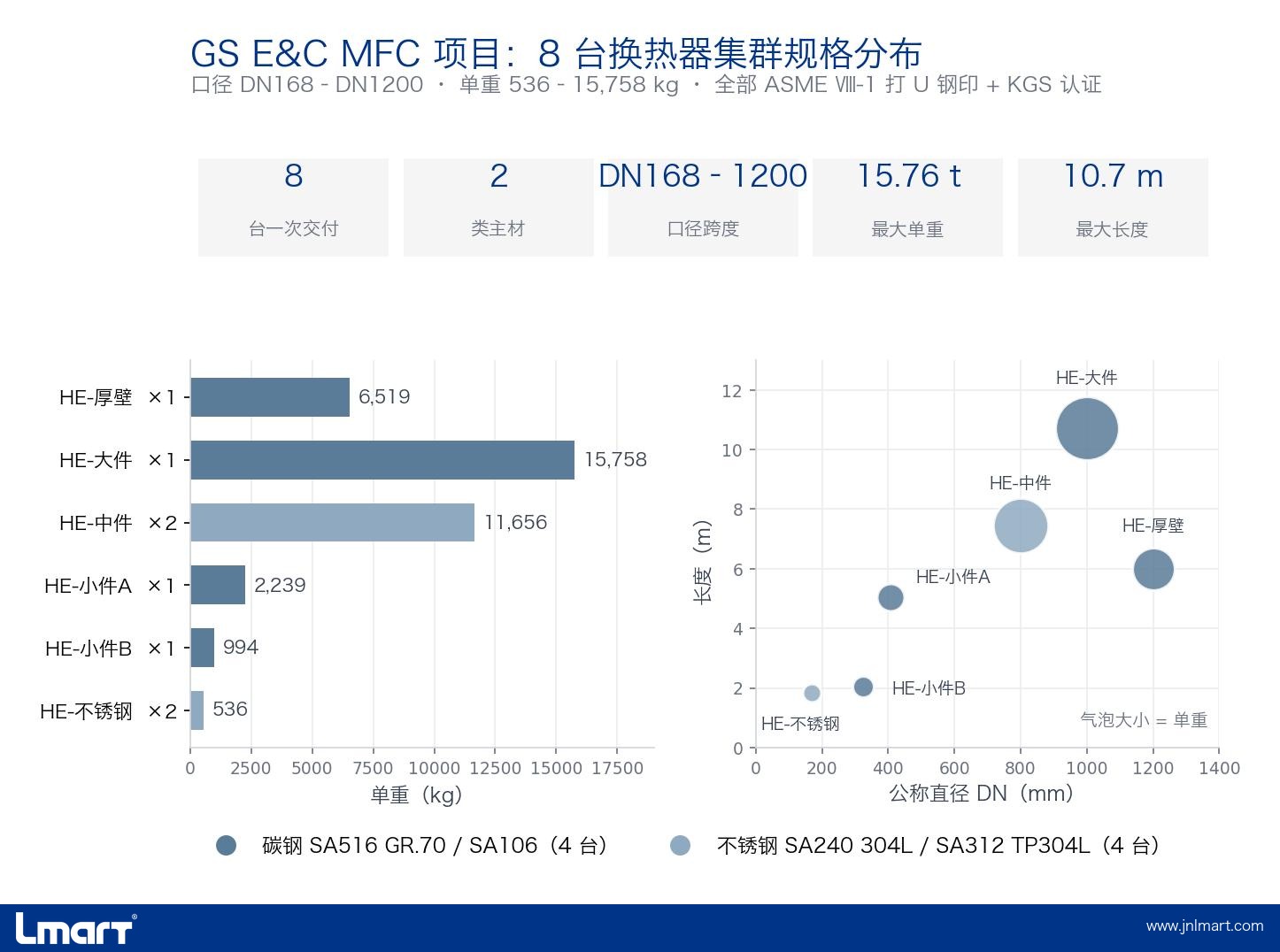

这个集群面向 GS Caltex 丽水基地方向的烯烃产业链,一次交付 8 台,规格跨度很大:口径从 DN168 到 DN1200,最大单台 DN1000、长 10.7 米、15.76 吨。材料既有 SA516 GR.70 碳钢配 SA106 管,也有 SA240 304L 不锈钢壳配 SA312 TP304L 管。8 台全部按 ASME 第 Ⅷ 卷第 1 册设计、打 ASME U 钢印,并取得 KGS 认证,直接满足韩国装置准入。
| 位号 | 数量 | DN×壁厚×长(mm) | 单重(kg) | 主材(壳/管) | 认证 |
|---|---|---|---|---|---|
| 大件 | 1 | DN1000×16×10725 | 15,758 | SA516 GR.70 / SA106 | ASME U + KGS |
| 中件 | 2 | DN800×14×7453 | 11,656 | SA240 304L / SA312 TP304L | ASME U + KGS |
| 厚壁 | 1 | DN1200×20/30×6008 | 6,519 | SA516 GR.70 / SA106 | ASME U + KGS |
| 不锈钢 | 2 | DN168×7.11×1835 | 536 | SA240 304L / SA312 TP304L | ASME U + KGS |
利玛特是 GS E&C 的设备配套供应商,为它的 MFC 项目供货。把碳钢件和不锈钢件一次性交给同一家厂,图的是集群一体化交付——材料证书统一追溯、分车间管理、焊接评定与 FAT 一条线走完,省掉多供之间对接质量、协调交期、拼装接口的隐性成本。
KGS 是门槛:韩国准入怎么过
ASME 只是技术底座,不等于韩国准入。KGS(韩国天然气安全公社)要的是单独的制造商批准 + 产品型式批准:递交申请(含 ISO 9001、质量手册、工厂布置图、设备与人员清单)→ 工厂审核(初检约 3~4 天)→ 技术审查整改 → 发证,整个周期通常 6~12 个月。项目招标窗口往往只有几周,临时办 KGS 来不及——所以"现成已过 KGS"的厂对 EPC 特别有价值。利玛特的 ASME U 钢印和 KGS 工厂批准都是现成的。
需要澄清:KEMCO(韩国能源公团)管能效政策与标签,KGS 管压力设备安全准入,两者不是一回事。设备进韩国装置先过 KGS 安全门槛,能效再按 KEMCO 体系评。利玛特持有 KGS 认证,KEMCO 属韩国市场的政策背景。
给 EPC 采购经理的评估要点
- ASME U 钢印:现有且有效,技术底座,缺则出局。
- KGS 工厂批准:现成,非"接单后补办"(补办要 6~12 个月)。
- 材料追溯:EN 10204 3.1/3.2,碳钢/不锈钢分车间,防铁离子污染。
- 集群交付实绩:证明能扛接口协调,不是只会造单台。
- 出口包装能力:换热器长途海运最容易在防腐固定上栽。
常见问题
中国厂造的换热器能直接用在韩国石化装置上吗? 能,但必须同时具备 ASME U 钢印和 KGS 认证,缺一不可。
KGS 认证要多久? 从申请到发证通常 6~12 个月,含工厂审核与整改。所以 EPC 更愿意选现成已过 KGS 的厂。
一次十几台不同材料的换热器,交一家还是分几家? 若这家厂有集群交付实绩、追溯与检验体系过硬,交一家能省掉多供之间的质量对接与拼装接口成本。
